四川新闻网记者 何佳欣
6月22日,随着四川阿坝藏族羌族自治州理县境内3标段L045号塔最后一段塔材精准就位、螺栓紧固完毕,阿坝—成都东1000千伏特高压交流工程最后一基铁塔顺利组立完成。这标志着该工程全线铁塔组立任务圆满收官,正式全面转入导线架设阶段。

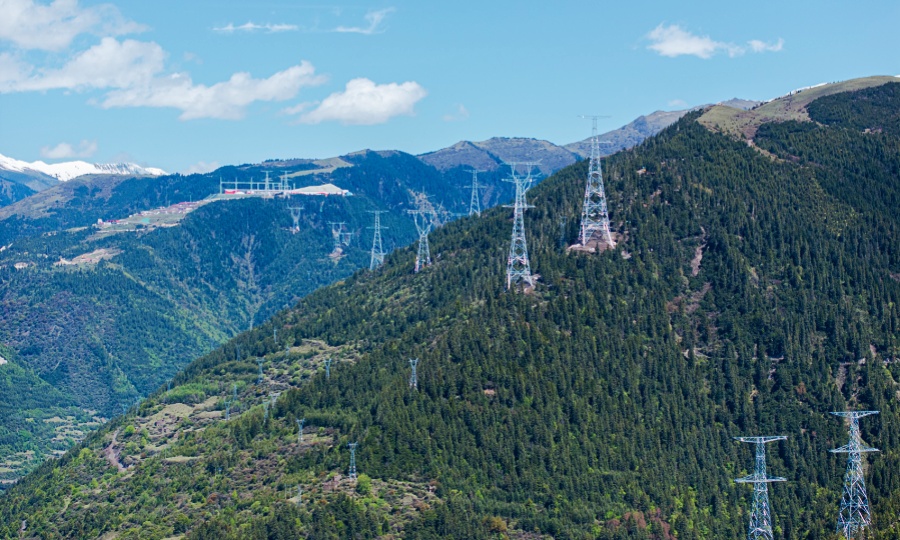

阿坝—成都东1000千伏特高压交流工程起于阿坝1000千伏变电站,止于成都东1000千伏特高压变电站,线路途经阿坝、绵阳、德阳、资阳4市(州),全长734.8公里,新建铁塔1400余基。工程沿线地形地质条件复杂,山地峻岭占比超六成,其中“刀背梁”等险峻地形80余处,塔基最大坡度达55度,全线海拔3000米以上的铁塔共186基,施工难度极大、建设条件严苛。
针对部分索道架设难度大的塔位,国网四川建设公司创新引入直升机物资运输,仅需5分钟即可完成2吨物资转运,有效突破复杂地形施工瓶颈,既大幅提升物资运输效率,又最大限度降低对高原生态环境的扰动。“直升机运输实现了‘点对点’精准投送,是破解高原施工物资保障难题的关键举措。”工程业主项目执行副经理王伟介绍道。
在组塔施工环节,项目团队创新应用陡峻山地铁塔分段横担滑移吊装新技术,采用“吊装一段、前移一段、递进组装”的步进式作业模式,实现铁塔横担精准拼装,既适配高山峡谷特殊施工环境,又显著提升超长横担组装作业的安全性与精准度。
据悉,阿坝—成都东1000千伏特高压交流工程预计2026年底建成投运。项目投用后,阿坝电网通道送出能力将提升一倍以上,可有力保障川西地区新能源电力外送需求,为成渝地区双城经济圈建设提供坚强可靠的电力支撑,对推动四川清洁能源资源优势转化为经济发展优势具有重要意义。
